算力供需缺口持续扩大之际,数据中心建设一旦放缓,将在整个AI产业链上引发截然不同的赢家与输家格局。

阿波罗全球管理公司首席经济学家Torsten Slok最新分析表示,当前算力需求远超供给,建设进度的快慢具有决定性意义:若建设周期拖延,已掌握稀缺物理容量的资产——包括在运数据中心、电力供应商及长周期设备制造商——将获得定价权和租金溢价;而押注准时交付的高估值AI股票以及高杠杆开发商债务,则将面临盈利下修和估值压缩的双重压力。

稀缺容量持有者坐享红利

Slok认为,在建设延期情景下,最直接的受益方是已拥有在运产能的各类主体。

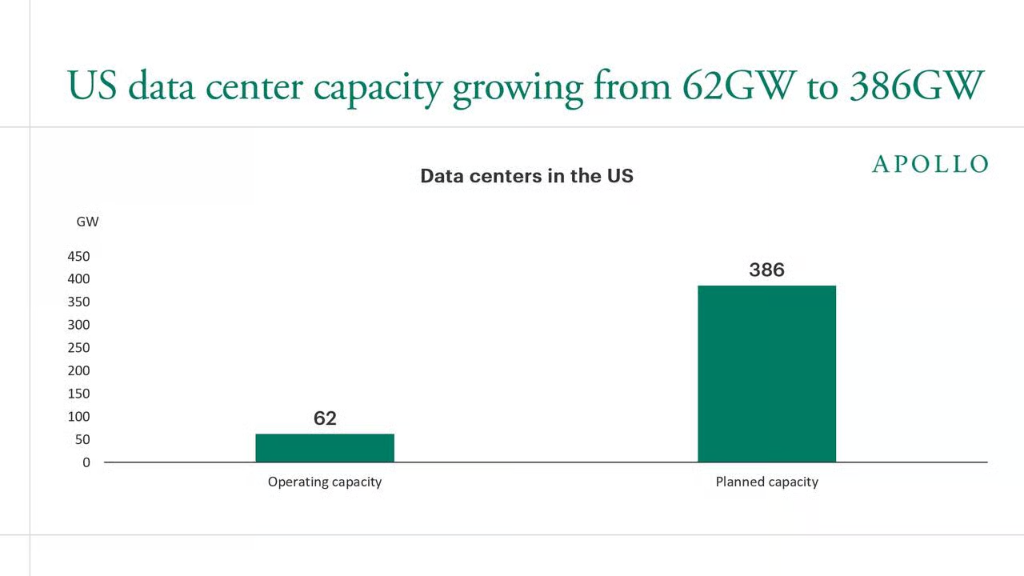

已上线运营的数据中心可借供给紧张之机提升租金,并将每一兆瓦容量填满,因为新竞争者无法迅速入场。那些早早锁定电力、土地和芯片资源的超大规模云服务商,同样能在竞争对手陷入等待时持续服务客户,维持竞争优势。

土地与电网接入资源的持有者处境尤为有利。已获得电力保障、电网互联资质和相关许可的站点,是整个产业链中最稀缺、最难复制的生产要素,其价值将随供给紧张而显著上升。

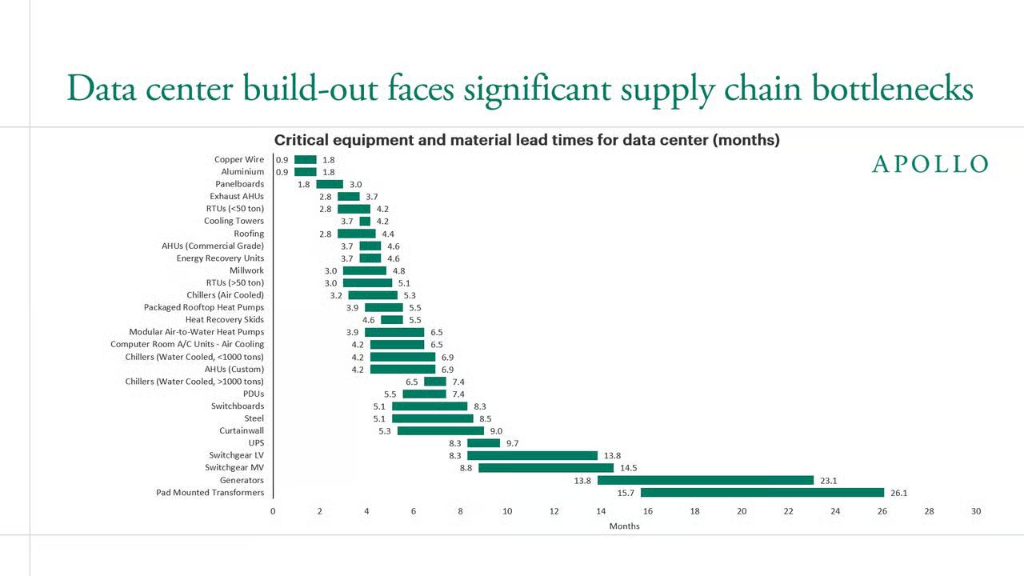

长周期设备供应商同样受益。变压器、开关设备、发电机及冷却系统的制造商,本已积压大量订单并具备较强定价权,其中变压器交货周期长达26个月。电网成为瓶颈之处,燃气轮机、燃料电池和储能设备的价值也将随之攀升。

高估值AI资产面临盈利修正

Slok警告,延期对超大规模云服务商的增长和盈利构成直接拖累。

当容量受供给而非需求约束时,收入增长上限随之压低,而已承诺的资本支出仍在持续累积——即便产能暂时闲置。现有容量上的定价权仅能部分抵消这一冲击,盈利增速将较原计划放缓。

AI实验室、初创企业及企业级用户将承受更为直接的打击——算力配给收紧、价格上涨、模型训练和产品发布周期拉长,规模较小的参与者将最先被挤出市场。

开发商和建设阶段的投资者同样受损。产生现金流的时间后移,而利息和持有成本持续计提,整体回报率下降。依赖杠杆融资或预租赁合同的开发商,还将面临债务契约触发和再融资压力。

对权益投资者而言,以准时交付为前提定价的AI股票,将直接暴露于盈利下修和估值倍数压缩的双重风险之中。

芯片商面临时序错位,宏观影响不可忽视

芯片制造商的处境相对复杂。

芯片需求本身依然强劲,但若数据中心站点无法及时通电投产,芯片交付速度可能超前于实际安装进度,导致收入确认时点延后,形成时序错位风险而非需求本身的萎缩。

从宏观层面看,建设延期的影响同样不可低估。Torsten Slok指出,近期美国GDP增长对AI投资的依赖度较高,建设放缓将压低短期经济增速,并推迟AI带来的生产率红利兑现。此外,与数据中心共享电网的居民和企业用户,也可能面临电力成本上升的压力。

延期与取消:投资者需厘清关键区别

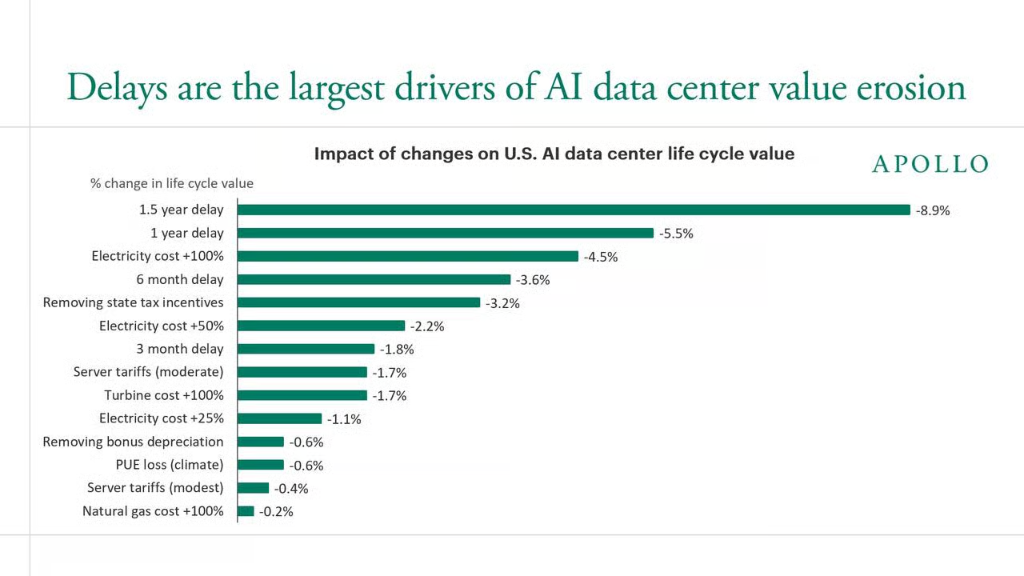

Torsten Slok特别强调,投资者需区分"延期"与"取消"两种截然不同的情景:延期通过推迟现金流拉低回报,但资产本身依然存在,甚至可能因稀缺性溢价而升值。真正的风险在于稀缺性逻辑瓦解——例如供给集中释放或需求出现实质性软化,届时现有容量的溢价将被侵蚀。

就投资策略含义而言,延期情景有利于与稀缺物理容量挂钩的资产,包括在运数据中心、电力供应商和长周期设备制造商;不利于以准时交付为定价基础的资产,尤其是高估值AI概念股及高杠杆开发商债务。更广泛的市场则将通过AI名称在主要指数中的权重,以及整体增长放缓,承受间接传导压力。

本文来自华尔街见闻,欢迎下载APP查看更多

  • 热门标签 :
  • 手游,
  • 设计灵感,
  • 电竞.
  • 分享到 :

告别游戏疲惫,点亮你的精彩时刻!

上一篇

C7娱乐:你的专属潮玩聚集地,年轻人一起嗨!

下一篇

4条精彩评论

“C7娱乐的平台设计太棒了,操作简单又好玩!客服团队也很给力,总能帮我解决问题。”

2小时前,2026年5月15日
回复

“简直是游戏爱好者的福音!C7娱乐的海量游戏库和流畅体验让我爱不释手,客服也很给力!”

1小时前,2026年5月14日
回复

“界面美观,操作便捷,游戏内容丰富!C7娱乐的服务绝对超出预期!”

30分钟前,2026年5月15日
回复

“游戏体验太赞了!C7娱乐的创新玩法和年轻化互动设计,让我每时每刻都充满乐趣,强烈推荐!”

15分钟前,2026年5月15日
回复

留下你的精彩评论

你的电子邮箱地址不会被公开。必填项已用 * 标出
